Le projet Haribo face au risque inondation.

Télécharger la présentation (PDF)

Retour aux ressources

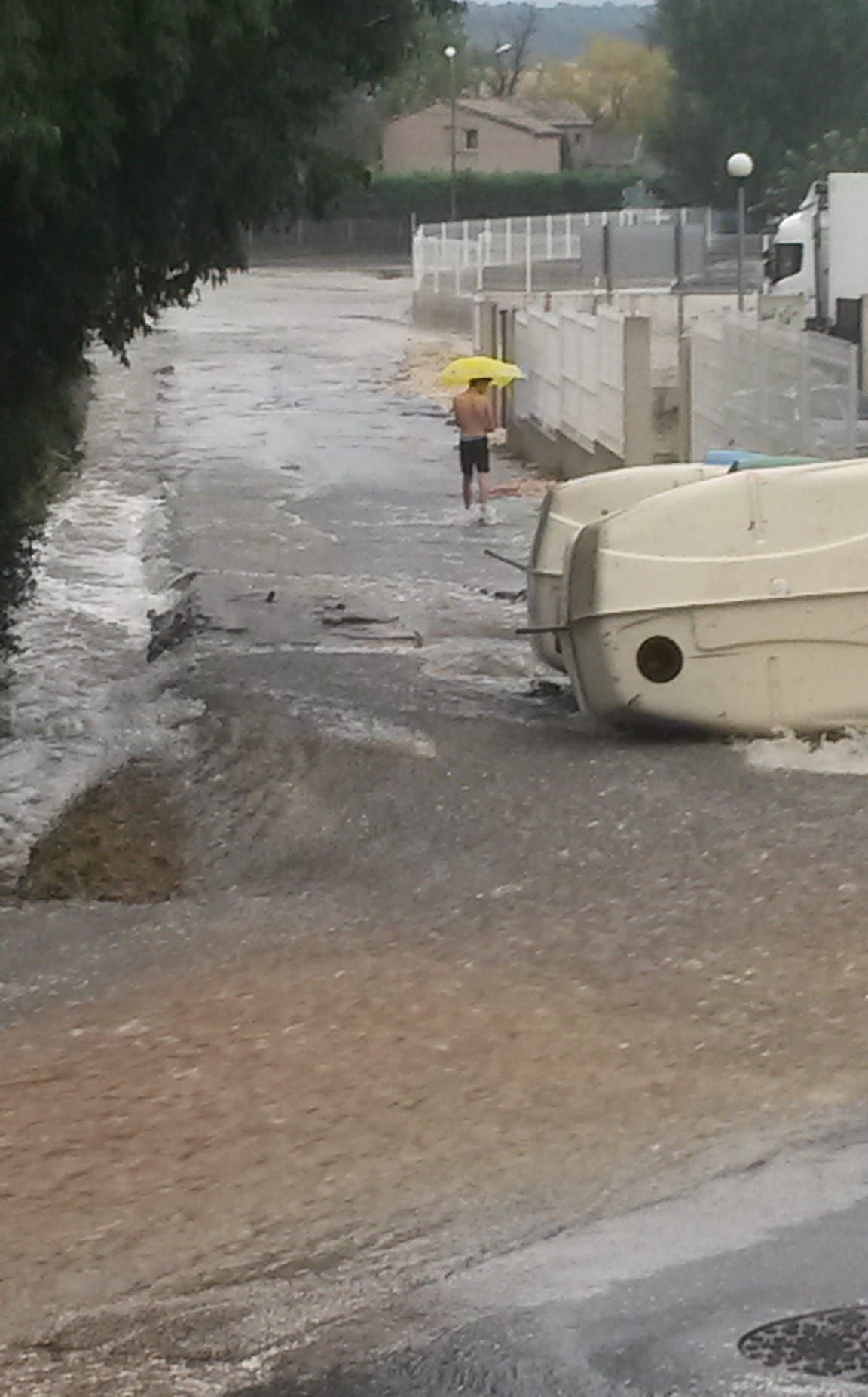

Crue de 2014 : rue inondée à moins de 100 m de l’usine Haribo
Crue de 2014, à proximité de l’usine Haribo

L’usine est en zone inondable

Zone TF-U classée inondable avec aléa très fort (risque le + élevé)

PPRI - Plan Prévention Risque Inondation - Mars 2025 (PDF)

Construction neuve

Interdiction de toute construction nouvelle

Bâti existant

Évolution minimale du bâti existant

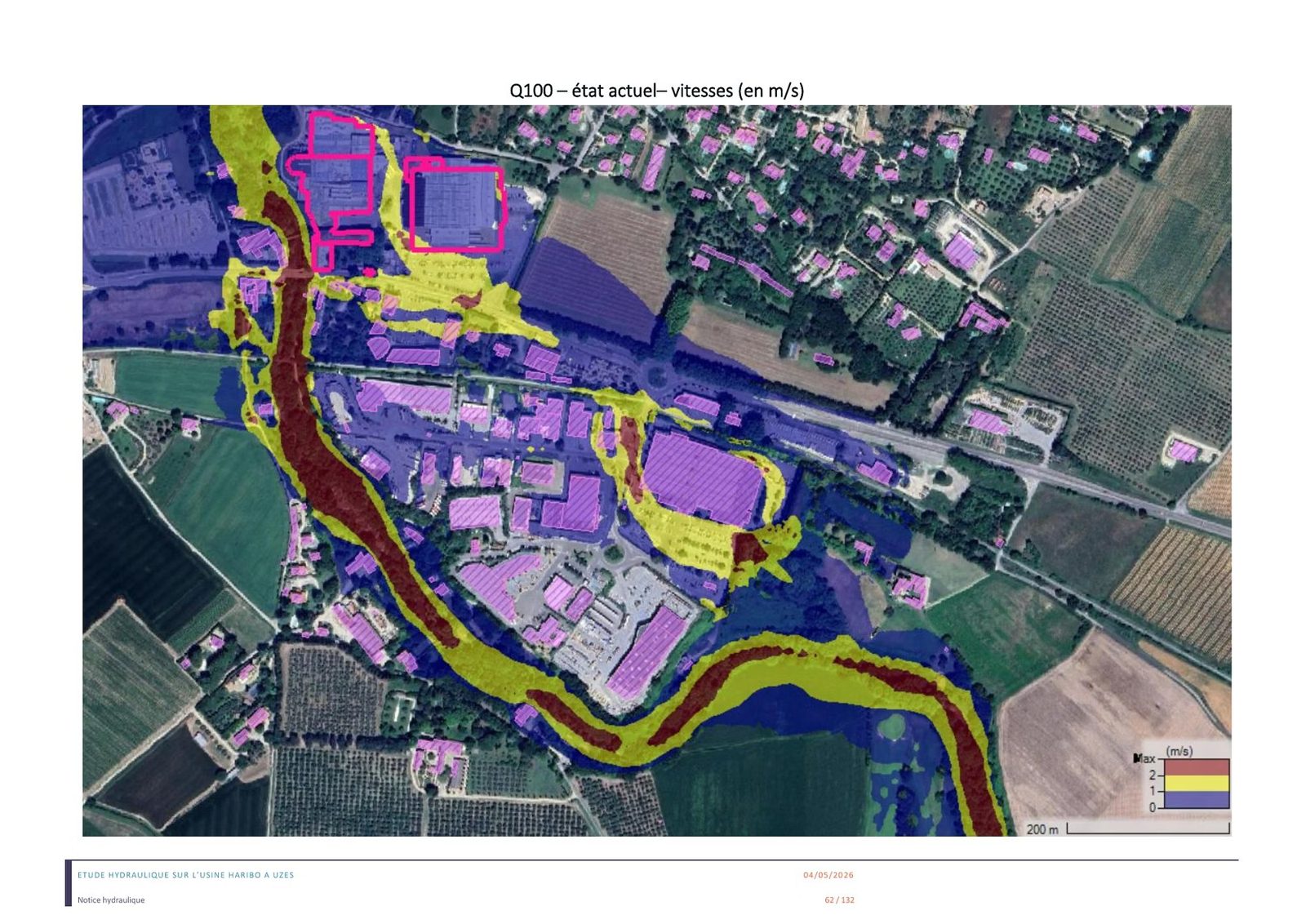

Carte des vitesses d’écoulement en crue centennale, état actuel, secteur de l’usine
Cliquer pour agrandir. Source : étude hydraulique OTEIS, reprise dans l’étude d’incidences, p. 186 (PDF)
Risque 1

L’emprise au sol dépasse les limites ?

« La reconstruction est admise sous réserve que l’emprise au sol projetée n’augmente pas de plus de 10 % »

PPRI – Plan Prévention Risques Inondations – Article II-1-2-1 – Uzès – Mars 2025 (PDF)

Haribo affirme respecter la limite des 10 %, mais selon nos calculs cette limite est dépassée.

Lors de la réunion publique du jeudi 15 octobre, ses représentants n’ont pas été en mesure de présenter leur mode de calcul. Ils se sont engagés à transmettre ces éléments, sans garantir de le faire avant la fin de l’enquête publique, le 27 octobre.

L’augmentation réelle serait de 11,6 % à 17,3 %

Nos 2 hypothèses – Haribo n’ayant pas communiqué ses modalités de calcul

Démolition → reconstruction+17,3 %9 800 m² → 11 500 m²

Hypothèse 1 : démolition du bâtiment de 9 800 m² et reconstruction d’un bâtiment de 11 500 m².

Démolition → reconstruction + autre entrepôt existant+11,6 %14 600 m² → 16 300 m²

Hypothèse 2 : si on intègre dans le calcul le second entrepôt du site de 4 800 m², l’écart se réduit mais dépasse encore la limite autorisée.

Risque 2

Déblais stockés pendant les travaux mais interdit par le PPRI

« Sont interdits tous remblais, dépôts de matériaux … susceptibles d’être emportés… ou de polluer les eaux en cas de crue, et en particulier les décharges, dépôts d’ordures, de déchets ou de produits dangereux ou polluants »

PPRI – Plan Prévention Risques Inondations – Article II-1-1 – Zones TF-U – Uzès – Mars 2025 (PDF)

Haribo propose de stocker les déblais pendant les travaux

Durée prévisionnelle des travaux : 6 mois - hors éventuels retards

Étude d’incidences, p. 187 et 189 (PDF)

Risque 3

Un projet inenvisageable sans modification du PPRI

Ce que déclare Haribo

« L’obligation d’implanter les niveaux de plancher à la cote des plus hautes eaux […] rend en l’état le projet inenvisageable »

Courrier de Haribo au Préfet du Gard, 20 avril 2026 (annexe 10 du dossier), p. 2 (PDF)

Dit simplement

Le PPRI impose de positionner le plancher de l’entrepôt à une hauteur trop élevée pour y connecter les camions

Risque 4

Mesures correctives nécessaires mais possibilités limitées

L’étude hydraulique reconnaît une problématique d’inondation forte

Constat

« Le site est concerné par une problématique inondation forte. »

Limites des mesures

« Il est nécessaire de mettre en place des mesures correctives afin de limiter les incidences et surtout, d’éviter que des enjeux humains soient concernés. Cependant, les fortes contraintes techniques et topographiques du site limitent drastiquement les possibilités. »

Étude d’incidences, p. 184 et 189 (PDF)

Questions

  1. Comment Haribo calcule-t-il l’emprise au sol sous 10 % ?

  2. Comment justifier le stockage des déblais s’ils sont interdits ?

  3. La hauteur de plancher imposée par le PPRI n’est-elle pas bloquante ?

  4. Les mesures correctives, sont-elles suffisantes ? Qui les valide ?

Crue 2014, secteur de l’usine Haribo
Crue 2014 – Secteur Usine Haribo
